说明:
1.本办法均按差额定率累进法计费,造价咨询服务费收费不足3000元时,按3000元收取。
2.工程主材、设备无论是否计入控制价、结算价等,均应计入计费基数。
3.按建筑面积计算咨询费的可按上述计费标准折合计取。

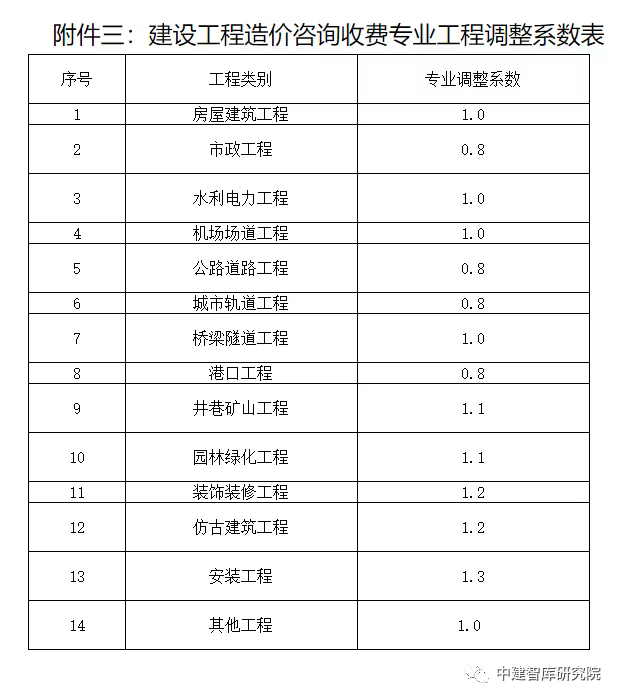

4.不同专业工程调整系数见附件三。
5.非咨询人原因造成项目需要反复计算的、工作量增加的、服务期限延长的,应增加咨询费。
6.为保证工程造价咨询工作顺利实施,在咨询人开展服务工作前,委托方应预付不低于30%的咨询费。
例:差额定率累进法计费,例如某工程编制工程量清单及招标控制价5000万元,计算收费额如下:
500 万元×5‰ =2.50万元
(1000 - 500)万元×4.6‰ = 2.30万元
(5000 -1000)万元×4.2‰ =16.80万元
应收咨询服务费合计:2.50+2.30+16.80=21.60万元
说明:
零星造价咨询服务计日收费也可按此标准。
文章来源:建投智库中建政研
